【会员动态】新兴建设:新型灌注桩施工技术助力建筑创新再提升
近年来,老旧小区改造作为重大民生工程,不仅顺应了建设美丽城市的趋势,而且对提升居住环境,满足人民群众对美好生活的需求,推动扩大内需、城市更新,促进经济发展具有十分重要的意义。
新兴建设承建的西黄城根南街国办综合整治工程,作为北京市典型的老旧小区改造基建工程,一直备受国务院办公厅和北京市领导的高度关注。
工程位于西城区西黄城根南街45号院,紧临西单商业区,靠近中南海。小区建筑面积56929平方米,是国办管辖范围内最大、最全面、最复杂的改造工程,主要改造范围为院区内15栋老旧住宅楼楼体的抗震加固、新建阳台及电梯结构、外墙保温涂料、专业管线更换、院内园林绿化等。

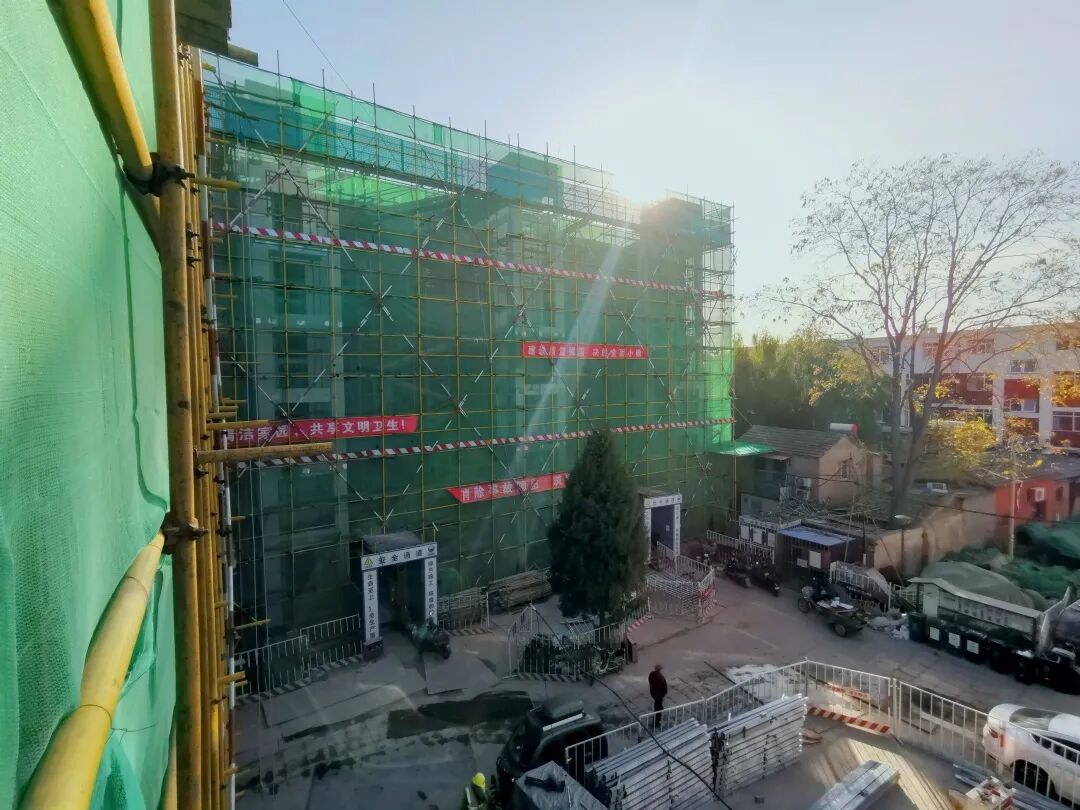

工程施工期间,必须要不影响小区内居民的正常生活。
因此,在新建阳台及电梯结构等施工中,如何提高施工速度,减少对居民出行的影响?如何确保施工现场无安全隐患、清洁环保?是该工程施工的重点和难点。
工程原设计采用传统泥浆护壁钻孔灌注桩,现场需开挖泥浆池并进行防渗处理,不仅噪声大且环境污染大;
工程地处北京市中心,混凝土罐车及泥浆废渣清运车进出场困难,如车辆延迟进场将会造成断桩等一系列问题;

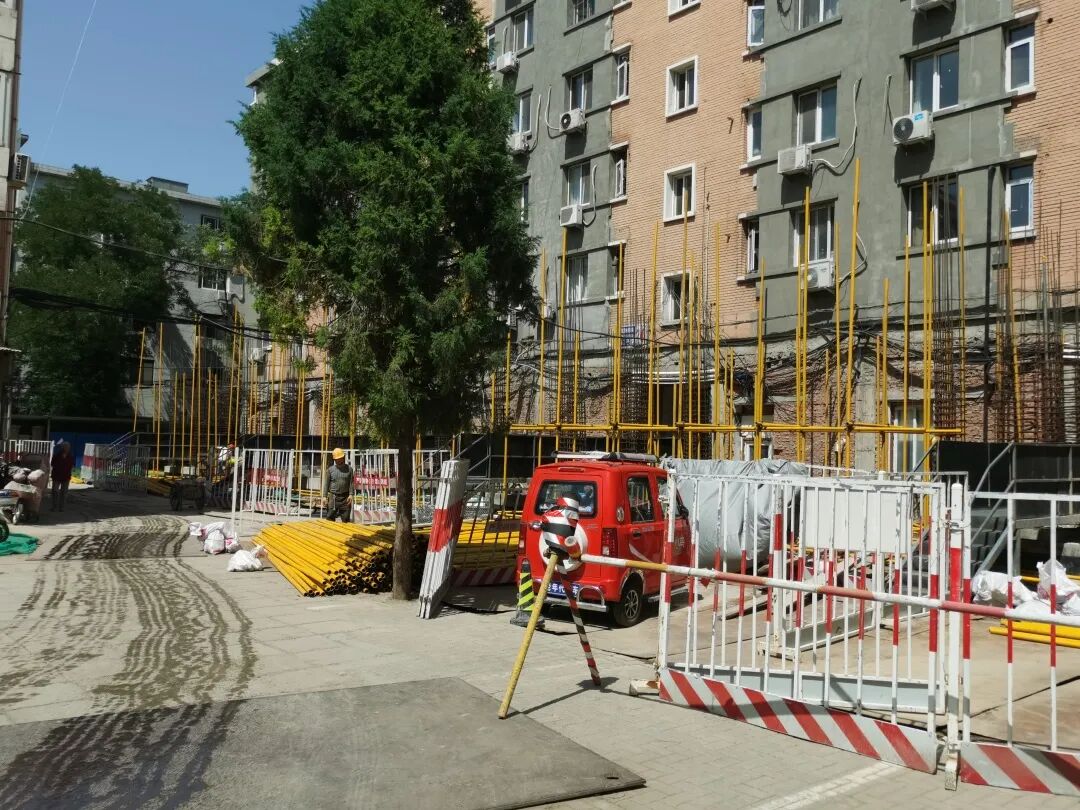

老旧小区普遍历史悠久、场地狭小,泥浆池设置困难,且桩位均在各楼单元口处,桩机与泥浆池设置的泥浆管将会影响居民出行;
夜间无法施工,使泥浆护壁钻孔灌注桩施工时间相较常规新建工程翻倍增加,施工成本也会大幅上升。
新兴建设国办项目部在承建该工程伊始就意识到了上述问题。项目管理团队针对工程基础桩施工进行了多次专项研讨,通过论文查新、网络查询以及咨询类似项目等多种途径,进行了充分的前期调研,但发现并没有较好的方法可以借鉴。加之老旧小区改造工程中新建电梯结构普遍采用“筏板基础+钢结构”的设计,而该工程采用的是“钢筋混凝土剪力墙结构+桩基础结构”的形式,相关案例较少,且仍处在探索阶段,也暂无新型施工工艺可用。

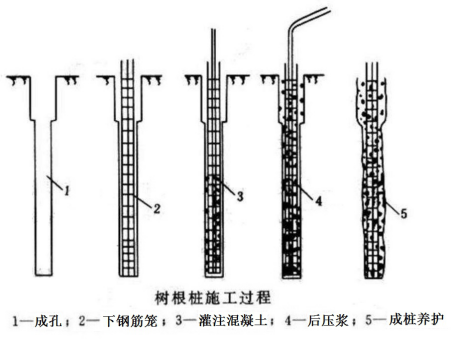

通过多方沟通、调研及实地考察,项目管理团队从树根桩施工工艺中得到启发,经过研究讨论,集思广益,多次深入桩基施工现场勘察,并层层进行对比分析、计算、改良,针对该工程桩基施工,终于创新设计出了一种新型钢管水泥浆灌注桩施工工艺。

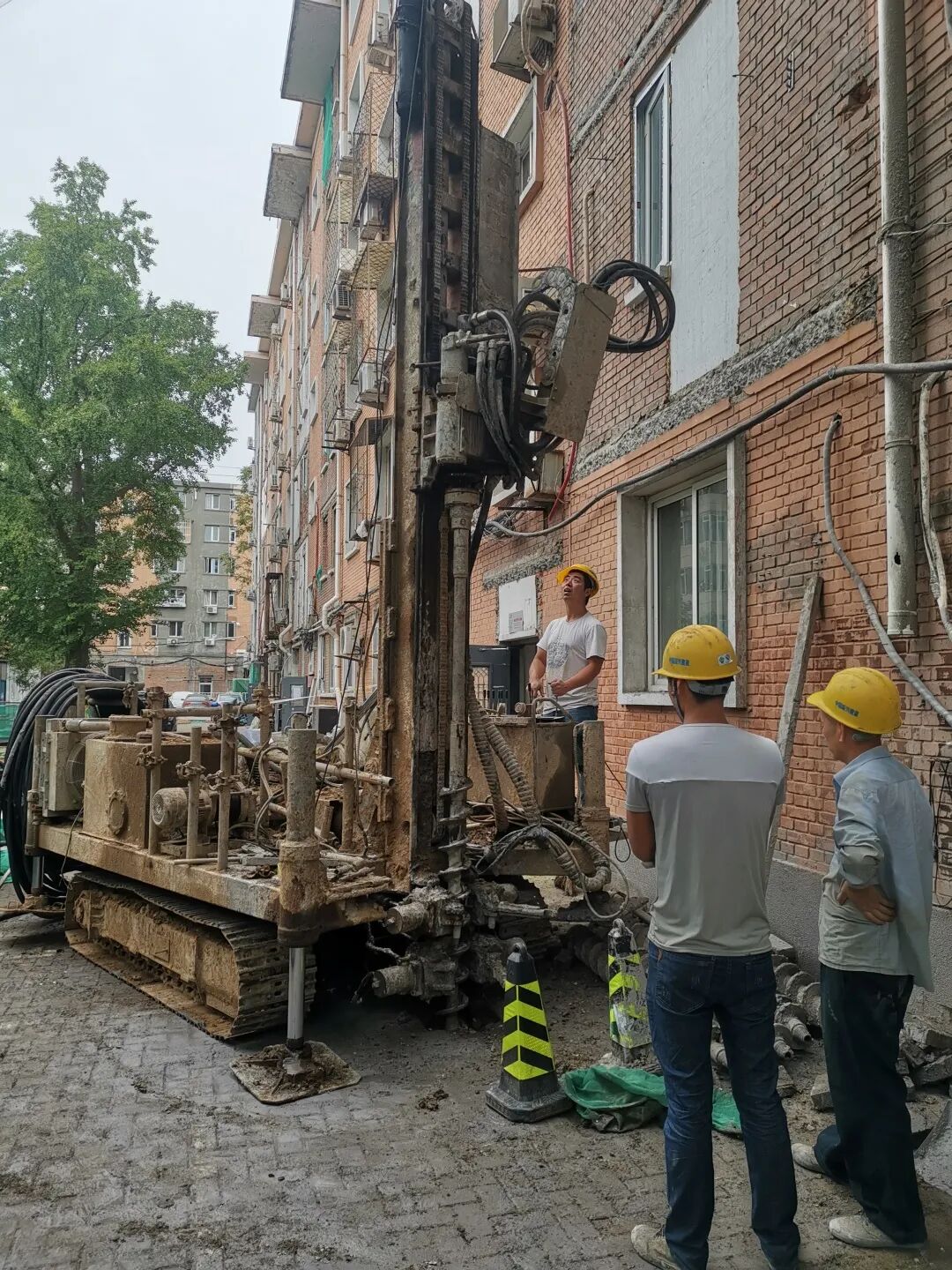

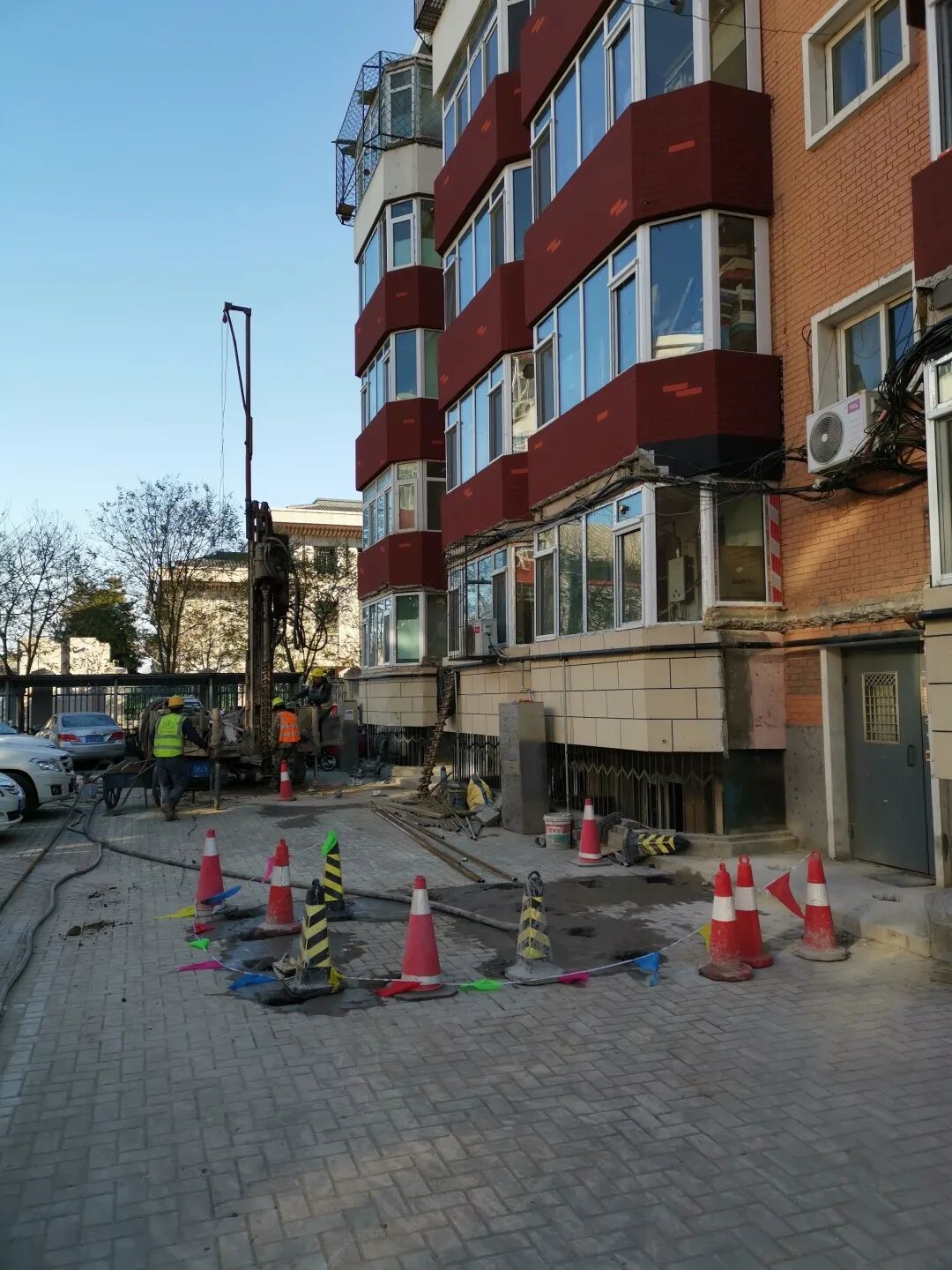

该施工工艺采用移动式钻机干钻成孔、水泥浆护壁、安置桩身钢管、后压浆、剔凿桩头,使用水泥为灌注材料,有利于材料集中进场、便于施工安排,采用后压浆技术能显著提高桩身承载力,可以缩小桩径,减小钻孔清土工程量和桩身浇筑量,施工机械也可选择相对小型的设备,减少场地占用。

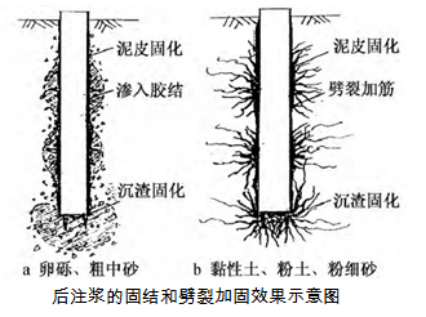

新工艺的实施,有效提高了工程施工速度,且质量受控,施工噪音和环境污染小,对居民的出行影响小。与原施工方法相比,减少了泥浆池的开挖和防渗处理环节,大大减小了露天施工带来的噪声和环境污染。采用后压浆施工工艺,在正常灌注桩身水泥浆达到预定强度后,采用注浆泵通过预埋注浆管向桩端注入水泥浆液,有效提高成桩质量及承载力,施工简便,绿色环保,缩短工期。

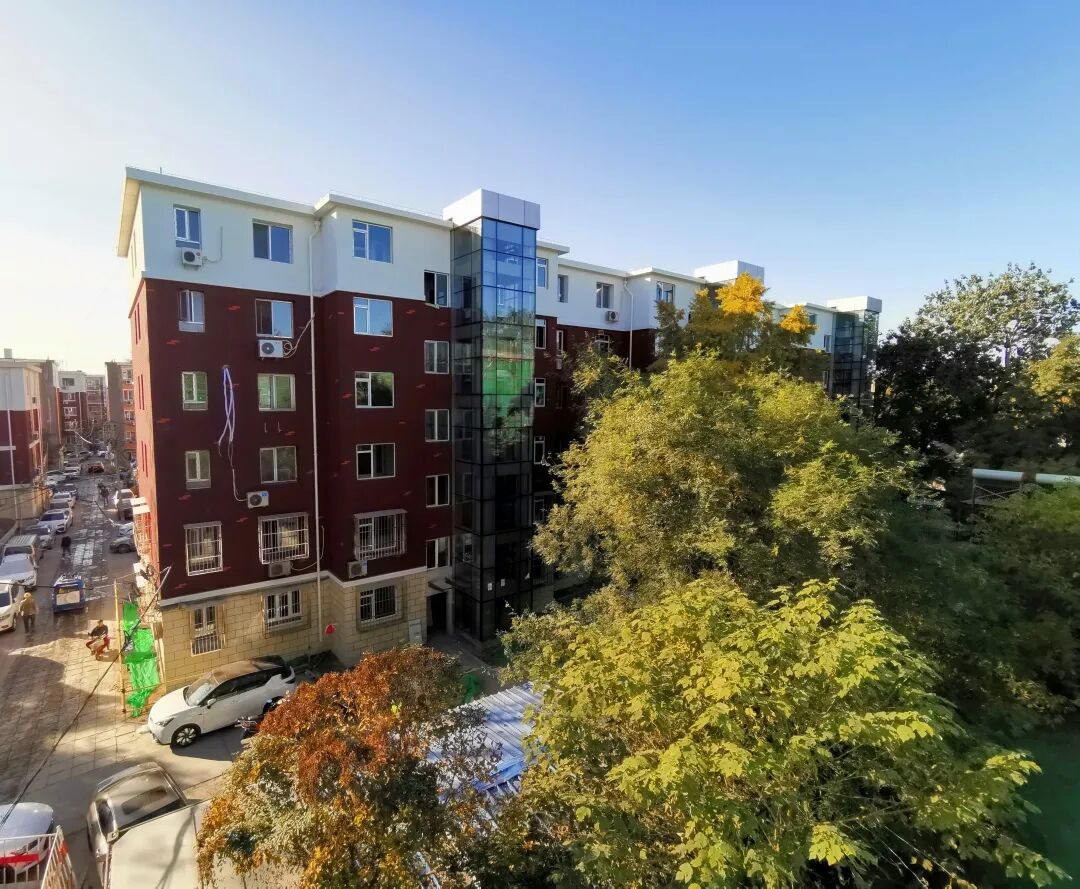

经过工程实际应用和测算,该施工工艺的创新应用,桩基施工速度提高了400%,获得了建设单位、监理单位以及小区居民的一致好评。该项创新荣获2020年度中施企协工程建设质量管理小组活动一等奖。
国办项目部将再接再厉,通过持续的探索创新,切实抓好工程建设各项工作,为加快工程建设进度,全面提升小区居民生活环境,做出积极贡献。
