协会动态

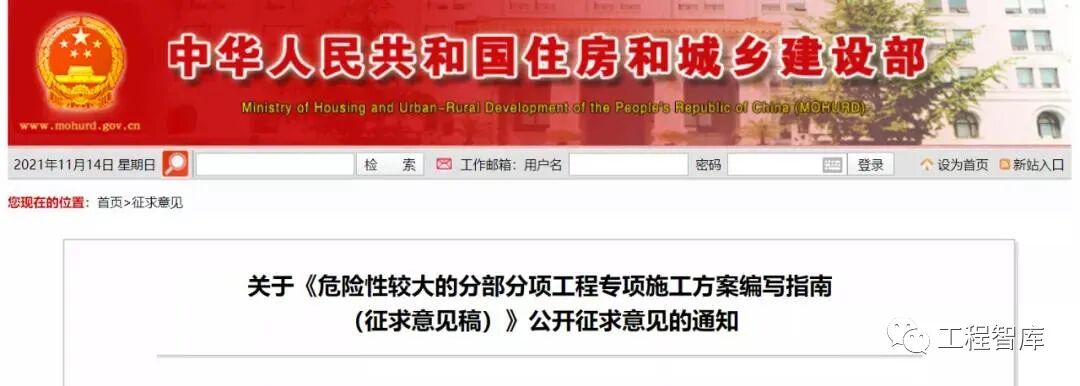

【住建部】“危大钢结构”施工方案编写指南

发布时间:2021/11/25 17:53:43 浏览次数:

为认真贯彻落实《危险性较大的分部分项工程安全管理规定》,进一步加强和规范房屋建筑和市政基础设施工程中危险性较大的分部分项工程安全管理,提升房屋建筑和市政基础设施工程安全生产水平,我部组织编写了《危险性较大的分部分项工程专项施工方案编写指南(征求意见稿)》,现面向社会公开征求意见。有关单位和个人可通过以下途径和方式提出反馈意见:

1.电子邮箱:anquanchu@mohurd.gov.cn

2.通信地址:北京市海淀区三里河路9号住房和城乡建设部工程质量安全监管司

住房和城乡建设部工程质量安全监管司


【附件】

危险性较大的分部分项工程专项施工方案

编写指南


一、基坑工程

二、模板支撑体系工程

三、起重吊装及安装拆卸工程

四、脚手架工程

五、拆除工程

六、暗挖工程

七、建筑幕墙安装工程

八、人工挖孔桩工程

(以上内容略)


九、钢结构安装工程


(一)工程概况


1.钢结构安装工程概况和特点:

(1)工程基本情况:建筑面积、高度、层数、结构形式、主要特点等。

(2)钢结构工程概况及超危大工程内容:钢结构工程平面图、立面图、剖面图,典型节点图、主要钢构件断面图、最大板厚、钢材材质和工程量等,列出超危大工程。


2.施工平面布置:

(1)施工平面布置:临时施工道路及运输车辆行进路线,钢构件堆放场地及拼装场地布置,起重机械布置、移动吊装机械行走路线等,施工、办公、生活区域布置,临时用电、用水、排水、消防布置。

(2)地下管线(包括供水、排水、燃气、热力、供电、通信、消防等)的特征、埋置深度、位置等。


3.施工要求:明确质量安全目标要求,工期要求(本工程开工日期、计划竣工日期),钢结构工程计划开始安装日期、完成安装日期。


4.技术保证条件:钢结构安装有关的设备、材料及构配件的落实情况,拟投入人员技术技能情况。


5.周边环境条件:工程所在位置、场地及其周边环境(邻近建(构)筑物、道路及地下地上管线、高压线路、基坑的位置关系)。


6.风险辨识与分级:风险辨识及钢结构安装安全风险分级。


(二)编制依据


1.法律依据:钢结构安装工程所依据的相关法律、法规、规范性文件、标准、规范等。


2.项目文件:施工合同(施工承包模式)、勘察文件、施工图纸等。


3.施工组织设计等。


(三)施工计划


1.施工总体安排及流水段划分。


2.施工进度计划:钢结构安装工程的施工进度安排,具体到各分项工程的进度安排。


3.施工所需的材料设备及进场计划:机械设备配置、施工辅助材料需求和进场计划,主要材料投入和进场计划、力学性能要求及取样复试详细要求、试验计划。


4.劳动力计划。


(四)施工工艺技术


1.技术参数:

(1)钢构件的规格尺寸、重量、安装就位位置(平面距离和立面高度),选择塔吊及移动吊装设备的性能、数量、安装位置,确定吊索具和起重设备行走路线、起重设备站位处地基承载力、并进行工况分析。

(2)钢结构安装所需操作平台、工装、拼装胎架、临时承重支承架体、构造措施及其基础设计、地基承载力等技术参数。

(3)冬雨期施工确保质量的技术措施和必要的技术参数。

(4)钢结构安装所需施工预起拱值等技术参数。


2.工艺流程:钢结构安装工程总的施工工艺流程和各分项工程工艺流程(操作平台、拼装胎架及临时承重支撑架体的搭设、安装和拆除工艺流程)。


3.施工方法及操作要求:钢结构工程施工前准备、现场组拼、安装就位、校正、焊接、卸载和涂装等施工方法、操作要点,以及所采取的安全技术措施(操作平台、拼装胎架、临时承重支撑架体及相关设施、设备等的拆除方法),常见安全、质量问题及预防、处理措施。


4.检查要求:描述钢构件及其它材料进场质量检查,钢结构安装过程中对照专项施工方案进行有关工序、工艺等过程安全质量检查内容等。


(五)施工安全保证措施


1.组织保障措施:安全组织机构、安全保证体系及相应人员安全职责等。


2.技术措施:安全保证措施、质量技术保证措施、文明施工保证措施、环境保护措施、季节施工保证措施等。


3.监测监控措施:监测组织机构,监测范围、监测项目、监测方法、监测频率、预警值及控***值、安全巡视、信息反馈,监测点布置图等。


(六)施工管理及作业人员配备和分工


1.施工管理人员:管理人员名单及岗位职责(项目负责人、项目技术负责人、施工员、质量员、各班组长等)。


2.专职安全人员:专职安全生产管理人员名单及岗位职责。


3.特种作业人员:特种作业人员持证人员名单及岗位职责(附特种作业******)。


4.其他作业人员:其他人员名单及岗位职责。


(七)验收要求


1.验收标准:根据施工工艺明确相关验收标准及验收条件(专项施工方案,钢结构施工图纸及工艺设计图纸,钢结构工程施工质量验收标准,安全技术规范、标准、规程,其它验收标准)。


2.验收程序及人员:具体验收程序,验收人员组成(建设、施工、监理、监测等单位相关负责人)。


3.验收内容:

(1)吊装机械选型、使用备案证及其必要的地基承载力;双机或多机抬吊时的吊重分配、吊点位置及站车位置等。

(2)吊索具的规格、完好程度;吊耳尺寸、位置及焊接质量。

(3)大型拼装胎架,临时支承架体基础及架体搭设。

(4)构件吊装时的变形控制措施。

(5)工艺需要的结构加固补强措施。

(6)提升、顶升、平移(滑移)、转体等相应配套设备的规格和使用性能、配套工装。

(7)卸载条件。

(8)其它验收内容。


(八)应急处置措施


1.应急救援领导小组组成与职责、应急救援小组组成与职责,包括抢险、安保、后勤、医救、善后、应急救援工作流程及应对措施、联系方式等。

2.重大危险源清单及应急措施。

3.救援医院信息(名称、电话、救援线路)。

4.应急物资准备。


(九)计算书及相关图纸


1.计算书:包括荷载条件、计算依据、计算参数、计算简图、控制指标、计算结果等。


2.计算书内容:

吊耳、吊索具、必要的地基或结构承载力验算、拼装胎架、临时支撑架体、有关提升、顶升、滑移及转体等相关工艺设计计算、双机或多机抬吊吊重分配、不同施工阶段(工况)结构强度、变形的模拟计算及其它必要验算的项目。


3.相关措施施工图主要包括:

吊耳、拼装胎架、临时支承架体、有关提升、顶升、滑移、转体及索、索膜结构张拉等工装、有关安全防护设施、操作平台及爬梯、结构局部加固等;监测点平面布置图;施工总平面布置图。


4.相关措施施工图应符合绘图规范要求,不宜采用示意图。



注:

1、所有钢结构、网架和索膜结构安装工程,都属于“危险性较大的分部分项工程”。

2、跨度36m及以上的钢结构安装工程,或跨度60m及以上的网架和索膜结构安装工程,都属于“超过一定规模的危险性较大的分部分项工程”。



北京钢结构行业协会【钢构讲堂】—— 钢构人的线上知识宝库


阅读推荐

关于征集 2020-2021 年度会员企业工程示范项目的通知

【论坛预告】12月23日·上海:“钢结构装配式建筑发展论坛”与“钢结构表面处理技术创新与应用论坛”

钢结构必备工具书|《钢结构工程质量控制图解》

北钢协关于发布《金属屋面维修工程技术规程》T/BSSIA0001-2018)团体标准第一号修改单的公告

【协会公告】关于发布《建设工程临建营地设施技术标准》团体标准的公告

环雄安经济带生产制造产业论坛筹备会暨走进冉庄地道战纪念馆党建专题活动成功举办

北钢协一届八次常务理事会成功举行

北钢协党支部召开党史学习教育专题组织生活会

走进上店烈士陵园,寻找红色记忆——北钢协承办党建专题活动成功举行

关于征求团体标准《建设工程临建营地设施技术标准》 (征求意见稿)意见的通知

【智能建造 创新发展】第十一届钢结构建筑行业发展峰会召开

装配式钢结构建筑信息化发展应用论坛成功举办

北钢协钢结构深化设计与管理创新交流会成功举行

联系电话

18511192280

18511192279

协会官网  www.bjggxh.org


联系地址:北京市丰台区马家堡东路自然新天地大厦908室

电话:010-58031630

邮政编码:100068

电子邮箱:1113750636@qq.com

扫一扫,关注我们

网站备案:京ICP备16059772号-1
